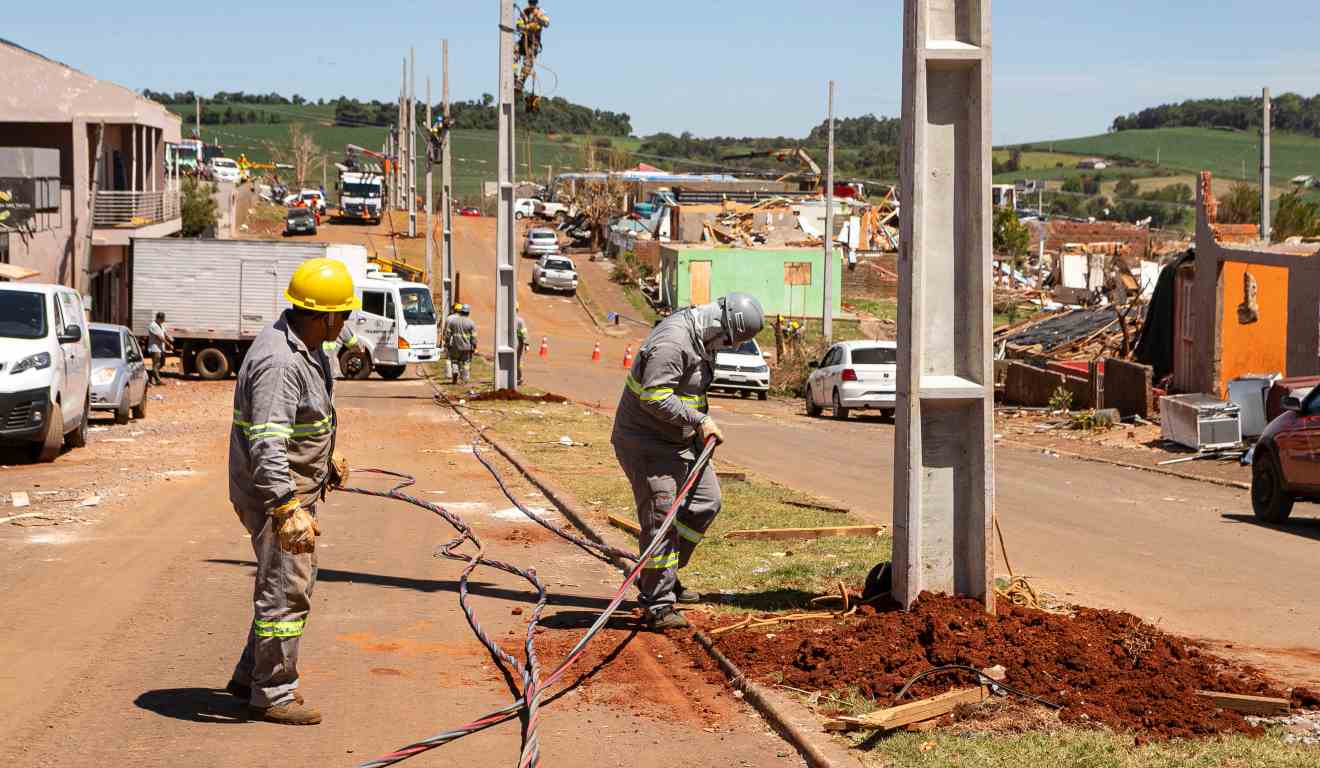

Paraná - A energia vai voltando aos poucos a todos os imóveis do trecho urbano de Rio Bonito do Iguaçu, no centro-sul do Paraná, cinco dias após a ocorrência do tornado que matou seis pessoas e destruiu 90% da infraestrutura do município. Segundo a Copel, a rede elétrica que atende 1.041 imóveis foi 100% restabelecida, o que equivale a 55% das unidades consumidoras da cidade.

Os serviços seguem agora no restabelecimento da energia em endereços da zona rural, onde 35 postes estão em substituição.
A reconstrução da infraestrutura de energia da área urbana de Rio Bonito do Iguaçu foi concluída ainda na noite de terça-feira (11). Para isso, foi necessária a troca de 345 postes.
Segundo a Copel, desde a tragédia climática que se abateu sobre o município, foram 96 horas de trabalhos ininterruptos das equipes de projetos, obras, manutenção e operação, com o envolvimento de mais de 300 profissionais.
Reconstrução das entradas de serviços de energia
Nesta quarta, as equipes de obras da Copel iniciaram os trabalhos de reconstrução das entradas de serviço de imóveis – que tiveram as estruturas destruídas -, para a conexão com a rede elétrica. Todo o serviço será custeado pela Copel.
De um total de 1.860 residências vistoriadas, 240 terão o novo padrão de ligação à rede instalado gratuitamente pela companhia. Outros 273 imóveis, totalmente destruídos pela força do tornado, terão a instalação programada. Em 306 residências, em que os padrões permitem conexão, as equipes trabalham no religamento dos ramais à rede elétrica.
“A Copel está mobilizada em várias frentes no suporte à comunidade de Rio Bonito do Iguaçu. O foco inicial é restabelecer a energia com a recuperação da infraestrutura de distribuição já em andamento. E, agora, vamos com a reconstrução dos padrões de entrada para religar a população à rede elétrica”, afirma o superintendente de Gestão Empresarial da Copel Distribuição, Diego Augusto Correa.
Programa de Eficiência Energética
As ações serão feitas com recursos do Programa de Eficiência Energética (PEE), cujas diretrizes são estabelecidas pela Agência Nacional de Energia Elétrica (Aneel). Os serviços serão realizados com materiais e equipamentos do estoque da Copel, que incluem postes, caixas de medição, fios e eletrodutos, e executados pelas equipes de obras da distribuidora, garantindo segurança e qualidade técnica.
A iniciativa foi formalmente comunicada à Aneel na última segunda-feira (10) em razão do estado de calamidade pública decretado pelo governo do estado.
